Tường xây ẩu thì nứt chân chim sau một mùa, mà lúc đó đã sơn xong — sửa là đục lại cả mảng.

Theo TCVN 4085:2011

Các bước dưới đây là nguyên văn danh mục kiểm mà giám sát StarHouse áp lên nhà thầu, không phải bài giới thiệu. Mỗi mục đều có người của StarHouse kiểm — độc lập với đội thi công — và phải đạt mới cho chuyển bước. Dưới mỗi bước là điều xảy ra nếu bước đó bị bỏ qua — để anh chị biết mình đang trả tiền cho cái gì.

I

Công tác chuẩn bị

01

Bản vẽ và biện pháp

Shopdrawing xây tường cho từng phòng. Thống nhất trước biện pháp cho cục thí cửa, vị trí gắn lavabo, bổ trụ và giằng tường — không quyết tại chỗ.

Nếu làm saiKhông thống nhất trước vị trí cục thí, bát lavabo, bổ trụ: tường xây xong phải đục lại để đặt — mỗi vết đục là một chỗ nứt.
Xây tường lầu 2 theo bản vẽ đã duyệt
Xây tường lầu 2 theo bản vẽ đã duyệt
02

Vật tư

Đúng chủng loại theo hợp đồng, đúng cấp phối vữa.

Nếu làm saiGạch non, vữa sai cấp phối: tường bở, khoan là vỡ, đóng đinh treo tranh không giữ được.
Gạch bông gió hàng rào đúng chủng loại hợp đồng
Gạch bông gió hàng rào đúng chủng loại hợp đồng
03

Định vị

Vệ sinh mặt bằng. Gửi cote, búng mực định vị trên bề mặt cột và sàn. Khoan bát liên kết tường gạch với cột bê tông, đặt thép chờ.

Nếu làm saiKhông búng mực, không bát liên kết với cột: tường lệch với cột, khe hở giữa tường và cột nứt dọc sau vài tháng — vết nứt thẳng từ sàn lên trần.
Bát liên kết và lưới tại mép tường – cột
Bát liên kết và lưới tại mép tường – cột
II

Trong khi xây

04

Tưới ẩm trước 30 phút

Gạch phải tưới ẩm trước khi xây 30 phút. Mặt cột, mặt sàn cũng tưới ẩm. Gạch khô hút nước của vữa, mạch vữa mất cường độ.

Nếu làm saiGạch khô hút hết nước của vữa: vữa không ninh kết, mạch bở — tường nghe rỗng khi gõ, lớp trát sau bong theo.

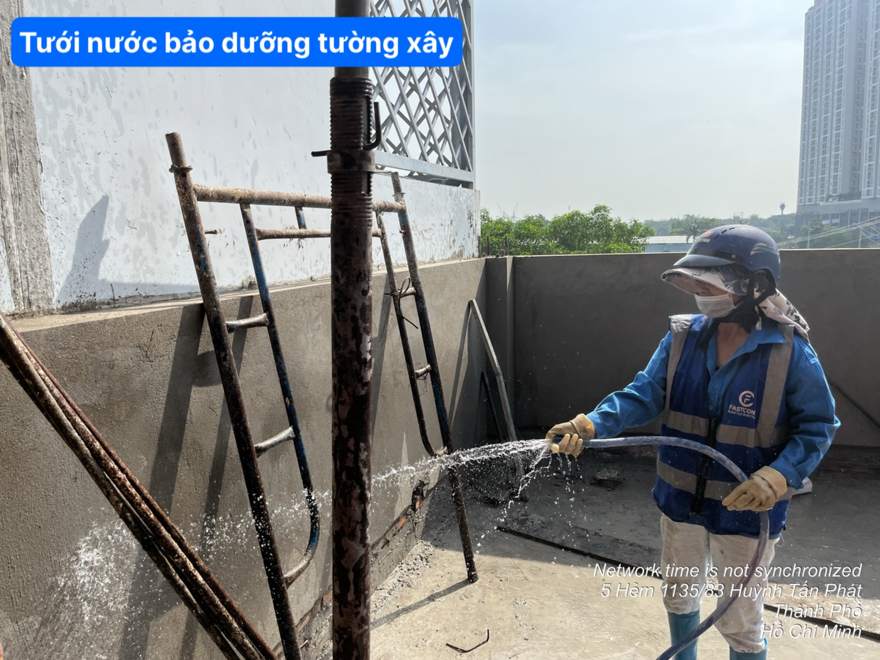

Tưới nước lên tường gạch trước khi xây tiếp
Tưới nước lên tường gạch trước khi xây tiếp
05

Trét hồ dầu liên kết

Hồ dầu liên kết giữa vữa với mặt sàn và vữa với mặt cột. Khoảng cách tối đa 5 lớp gạch trước khi xây đối với cột.

Nếu làm saiThiếu hồ dầu, vữa không bám sàn và cột: tường đứng trên sàn như đặt tạm — nứt chân tường, nứt mép cột.

Mép tường – cột có hồ dầu và lưới liên kết
Mép tường – cột có hồ dầu và lưới liên kết
06

Gạch đinh ở chân tường ướt

Chân tường toilet, ban công, sân, sân thượng, mái và phòng giặt xây 5 lớp gạch đinh. Các vị trí còn lại 2 lớp. Gạch đinh đặc, nước không ngấm lên.

Nếu làm saiChân tường WC, ban công xây gạch ống thường: nước ngấm qua lỗ gạch rồi lan lên tường — mốc chân tường phòng bên cạnh, sơn phồng cách mặt sàn 20–30 cm.

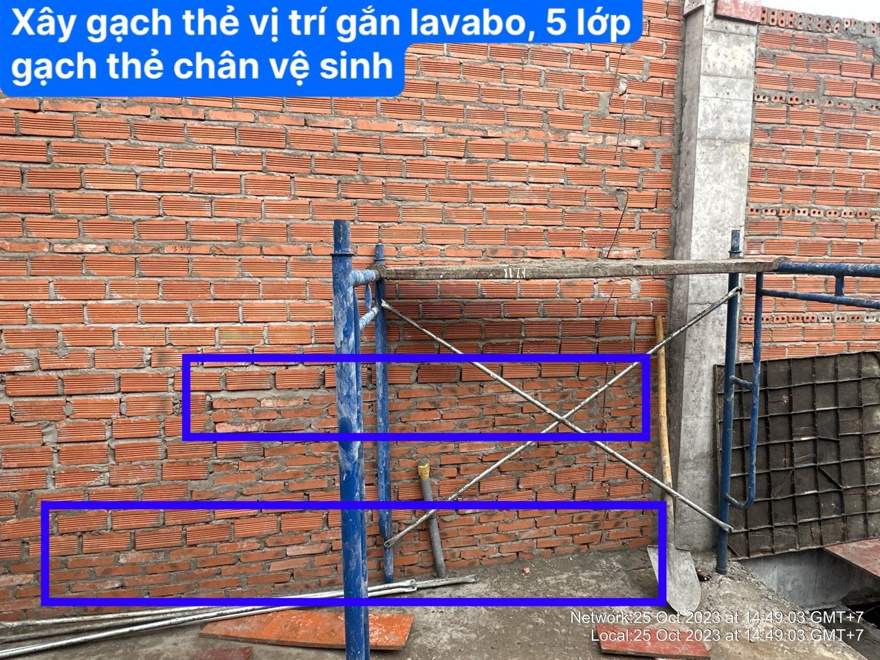

Gạch đinh 5 lớp ở chân tường khu ướt
Gạch đinh 5 lớp ở chân tường khu ướt
07

Tường dày từ 200

Xây 5 lớp gạch ống thì cuốn 1 lớp gạch đinh quay ngang, để khối xây không tách lớp.

Nếu làm saiTường 200 xây hai hàng không cuốn gạch đinh: hai lớp tách nhau, tường yếu như tường 100 dù trả tiền tường 200.

Xây hàng gạch đầu của tường dày
Xây hàng gạch đầu của tường dày
08

Đà lanh tô và sắt râu

Thép và bê tông của đà lanh tô neo vào tường tối thiểu 200mm — dưới mức đó phải thống nhất biện pháp trước. Chỗ tường giao nhau câu gạch chờ kèm sắt râu, khoảng cách 500mm.

Nếu làm saiLanh tô neo thiếu: nứt chéo từ hai góc trên cửa, cửa sổ — dấu hiệu quen thuộc nhất của nhà xây ẩu, lộ sau mùa mưa đầu.

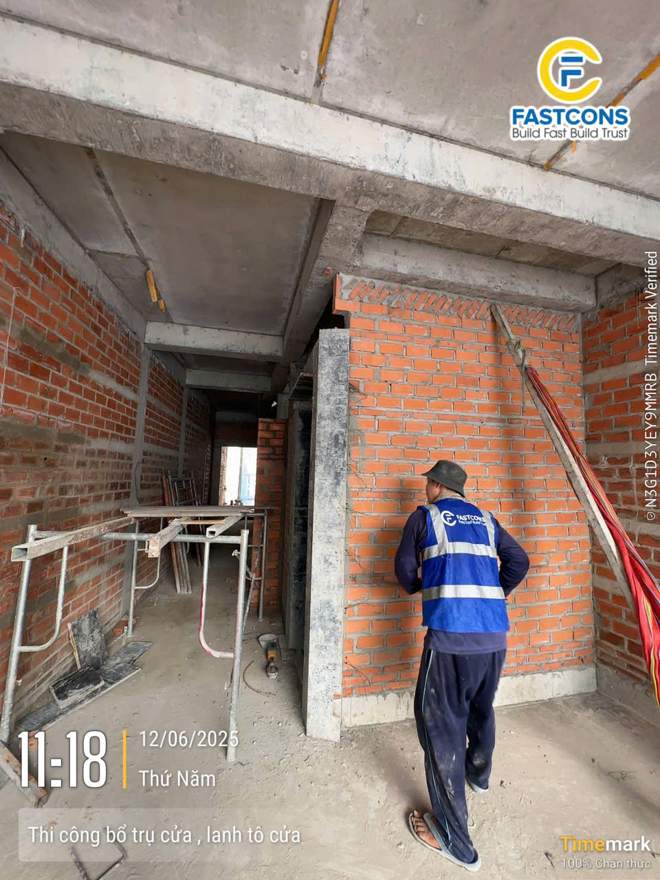

Thi công đà lanh tô trên ô cửa
Thi công đà lanh tô trên ô cửa
09

Bổ trụ cho tường dài

Mảng tường từ 5m trở lên bắt buộc có bổ trụ. Tường dài không bổ trụ là tường sẽ nứt.

Nếu làm saiTường dài không bổ trụ: nứt ngang giữa tường hoặc tường phình khi có rung động — nhà phố kẹp giữa hai nhà đang xây rất hay gặp.

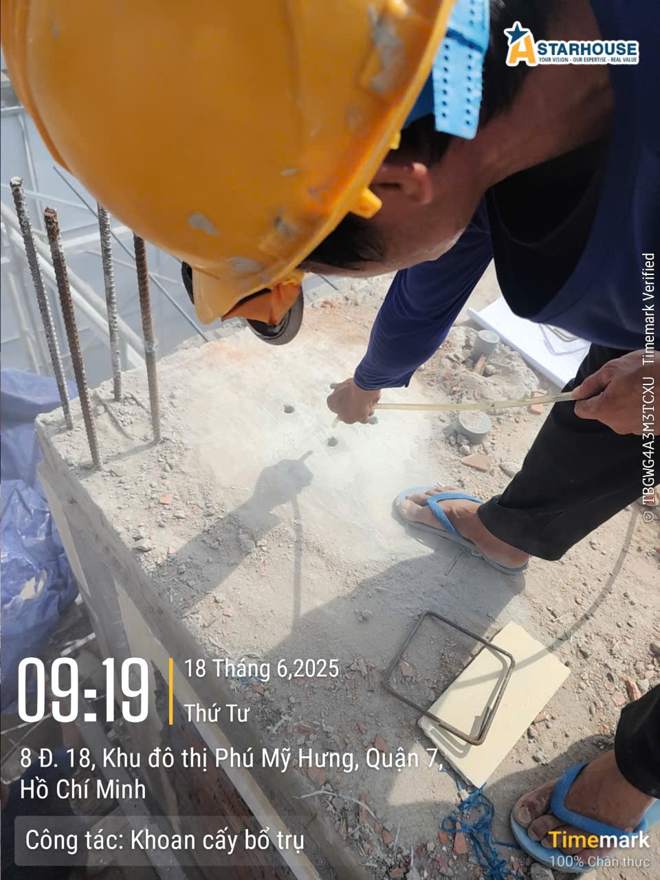

Khoan cấy thép bổ trụ
Khoan cấy thép bổ trụ
III

Sau khi xây

10

Trám kín và kiểm thẳng đứng

Trám trét kín vữa cả hai mặt và lỗ gạch. Kiểm độ thẳng đứng ngay khi xây, không để nguội.

Nếu làm saiMạch vữa hở, lỗ gạch không trám: âm thanh và ẩm đi qua tường; kiểm thẳng đứng muộn là tường đã nghiêng, chỉ còn cách trát dày để bù — lớp trát dày lại nứt.

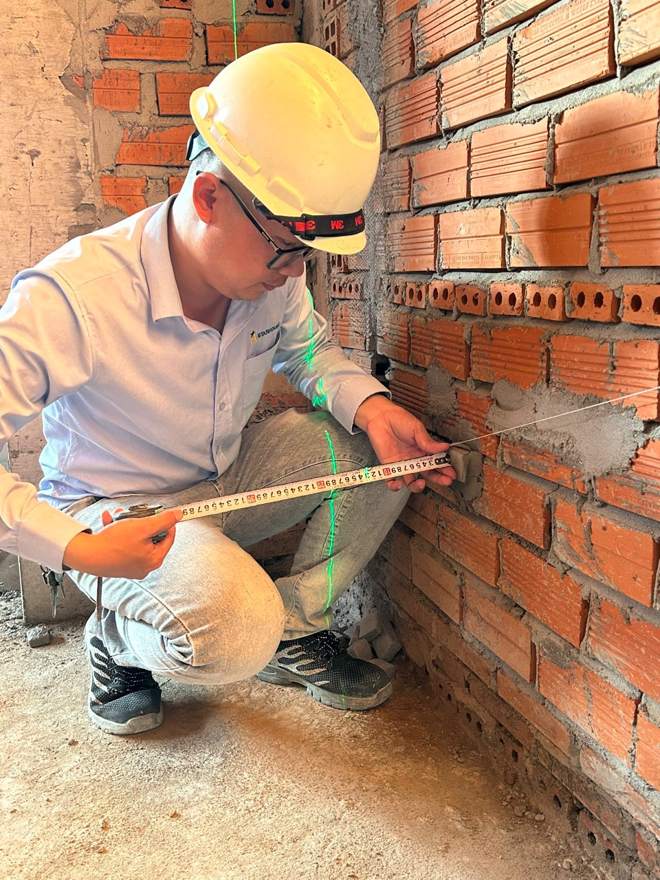

Đo kiểm tường xây ngay khi xây
Đo kiểm tường xây ngay khi xây
11

Tưới bảo dưỡng 2 ngày

Sau khi xây xong 12 giờ bắt đầu tưới bảo dưỡng, 2 lần mỗi ngày, liên tục 2 ngày. Vữa cần nước để đạt cường độ — xây xong không phải là xong.

Nếu làm saiKhông tưới bảo dưỡng, vữa mất nước sớm: mạch vữa không đạt cường độ, tường rỗng — không sửa được sau khi trát.
Tưới bảo dưỡng tường xây
Tưới bảo dưỡng tường xây
12

Nghiệm thu

Mạch vữa đặc chắc, đồng nhất cả hai mặt. Khối xây thẳng phẳng, sai lệch không quá 1cm trên thước 2m, ke vuông các cạnh, không trùng mạch. Kiểm lại vị trí và cao độ cửa, cục thí cửa, cục thí lavabo, đà lanh tô, bổ trụ, giằng tường.

Nếu làm saiSai lệch quá 1 cm mà cho qua: lớp trát phải bù dày một bên — nứt, bong; cửa, tủ lắp vào hở khe.

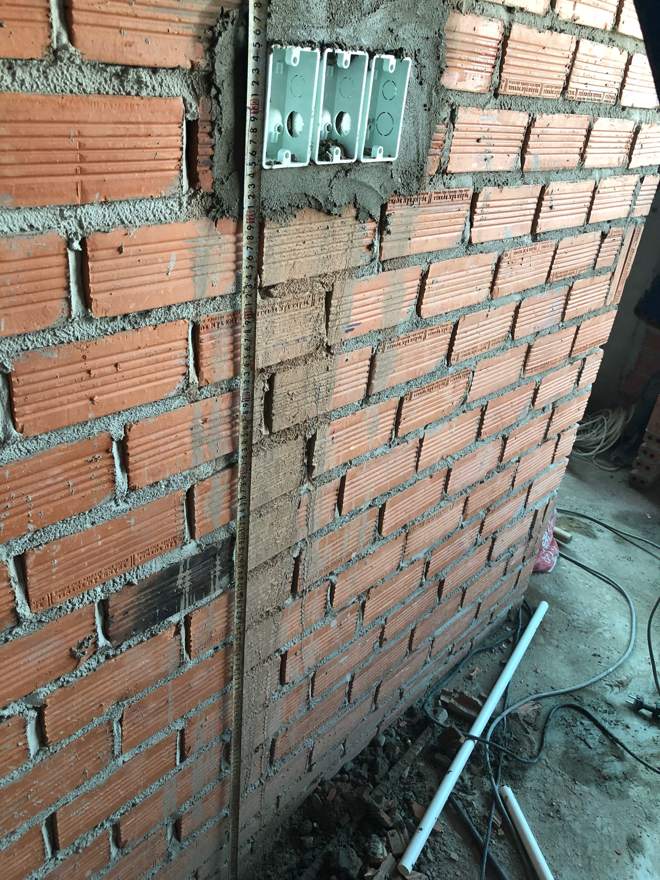

Khối xây thẳng phẳng, mạch vữa đều — nghiệm thu
Khối xây thẳng phẳng, mạch vữa đều — nghiệm thu

Không đạt thì không chuyển bước

Nghiệm thu đạt toàn bộ các mục trên mới được chuyển bước công tác. Luật này StarHouse áp cho cả 17 hạng mục, với bất kỳ nhà thầu nào.
