Trang chủQuy trình thi côngCửa gỗ – lắp kết hợp khuôn và cánh
Hạng mục 15 / 17

Cửa gỗ – lắp kết hợp khuôn và cánh

Cách lắp phổ biến hơn: tường trát, sơn, lát xong mới lắp khuôn và cánh cùng lúc. Nhanh, sạch, nhưng bản lề phải bắt đúng vào cục thí bê tông đã chờ sẵn trong tường.

Theo bản vẽ shopdrawing được duyệt

Các bước dưới đây là nguyên văn danh mục kiểm mà giám sát StarHouse áp lên nhà thầu, không phải bài giới thiệu. Mỗi mục đều có người của StarHouse kiểm — độc lập với đội thi công — và phải đạt mới cho chuyển bước. Dưới mỗi bước là điều xảy ra nếu bước đó bị bỏ qua — để anh chị biết mình đang trả tiền cho cái gì.

I

Chuẩn bị

01

Cục thí chờ sẵn

Ngay từ lúc xây tường, tại vị trí bản lề đã đặt cục thí bê tông. Lắp cửa sau này bắt vít vào đó — không bắt vào gạch.

Nếu làm saiKhông có cục thí, bản lề bắt vít vào gạch: vít lỏng sau vài trăm lần đóng mở, cánh xệ, cạ sàn — sửa phải đục tường đã sơn.
Cục thí bê tông đặt sẵn trong tường xây
Cục thí bê tông đặt sẵn trong tường xây
02

Xung quanh xong trước

Trát, sơn nước, lát gạch, ngạch cửa đã nghiệm thu. Mặt bằng sạch.

Nếu làm saiLắp khuôn khi trát, lát chưa xong là khuôn dính vữa, trầy; ngạch cửa làm sau sẽ không khớp chân khuôn.

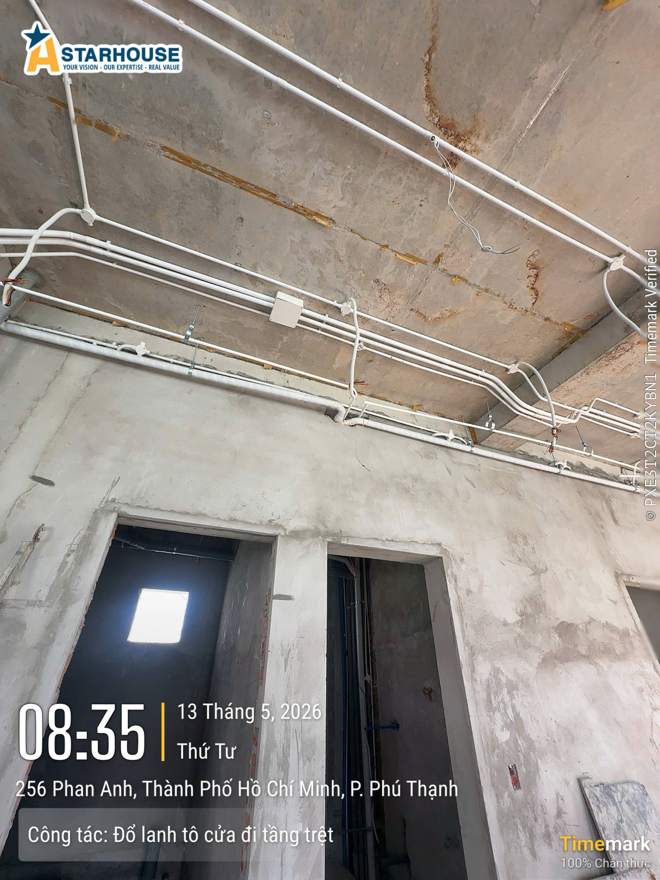

Lanh tô bê tông trên ô cửa
Lanh tô bê tông trên ô cửa
II

Lắp khuôn và cánh

03

Lắp khuôn bao

Kiểm vị trí, kích thước, cao độ, thẳng đứng. Khoan bắt vít chuyên dụng, xử lý vị trí bắt vít. Kiểm lại rồi tháo kê nêm.

Nếu làm saiKhuôn không thẳng đứng: cánh tự mở hoặc tự đóng, khe hở một bên rộng một bên hẹp — nhìn là thấy.

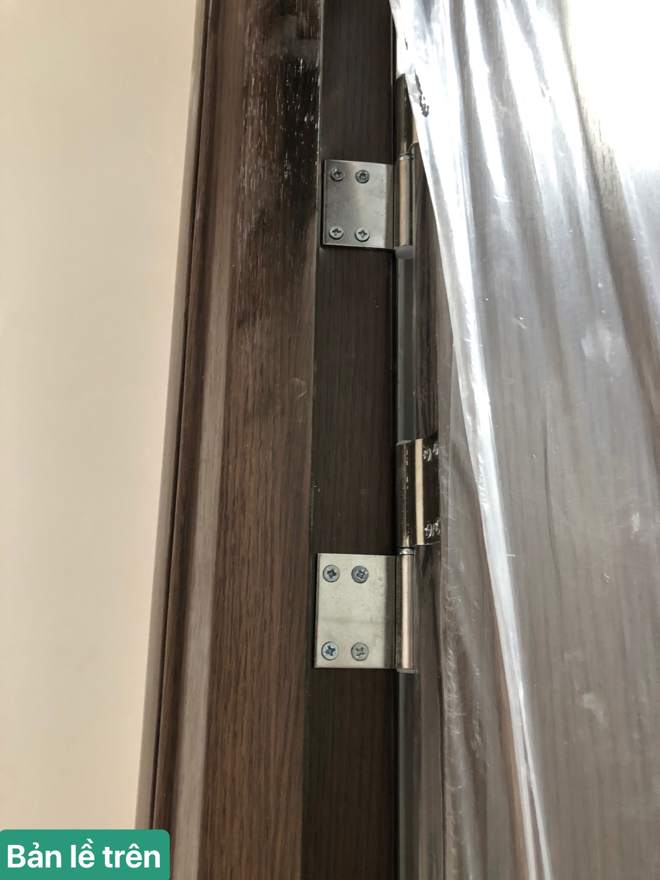

Khuôn bao đã lắp bản lề
Khuôn bao đã lắp bản lề
04

Lắp cánh

Bản lề đúng vị trí cục thí. Cánh thẳng đứng, không vênh; khe khuôn – cánh và cánh – sàn 4–6 mm. Lắp phụ kiện, nẹp chỉ không nối. Vệ sinh sau lắp.

Nếu làm saiBản lề lệch vị trí cục thí là bắt vào gạch — mất tác dụng của cả bước 1.
Bản lề inox theo hợp đồng
Bản lề inox theo hợp đồng
III

Hoàn thiện bề mặt

05

Gỗ công nghiệp / gỗ tự nhiên

Gỗ công nghiệp: kiểm bề mặt. Gỗ tự nhiên: che chắn, sơn lót PU, sơn phủ PU lớp 1 và lớp 2, mỗi lớp đều kiểm.

Nếu làm saiGỗ tự nhiên không sơn lót, không đủ lớp PU: gỗ hút ẩm, nứt dăm, cong vênh sau mùa mưa đầu; gỗ công nghiệp không kiểm bề mặt là phồng cạnh.

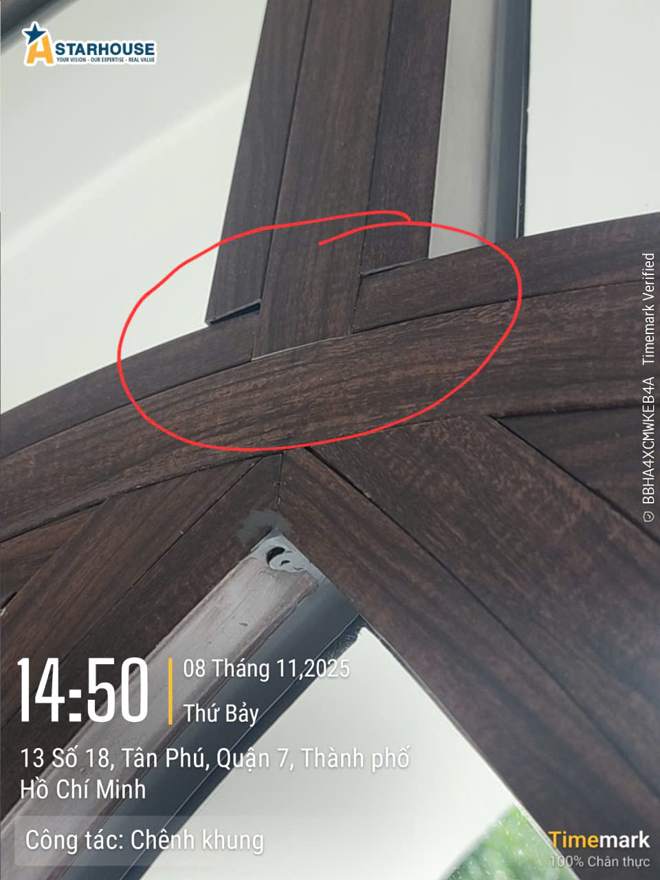

Kiểm mối ghép khuôn bao
Kiểm mối ghép khuôn bao
06

Nghiệm thu

Bề mặt sơn, hoạt động cửa và phụ kiện, các vị trí tiếp giáp, nẹp chỉ đều. Che chắn sản phẩm đến ngày bàn giao.

Nếu làm saiBỏ kiểm hoạt động là bàn giao cửa kẹt, khoá không ăn, nẹp chỉ hở — lỗi nhỏ nhưng là thứ chủ nhà chạm vào mỗi ngày.

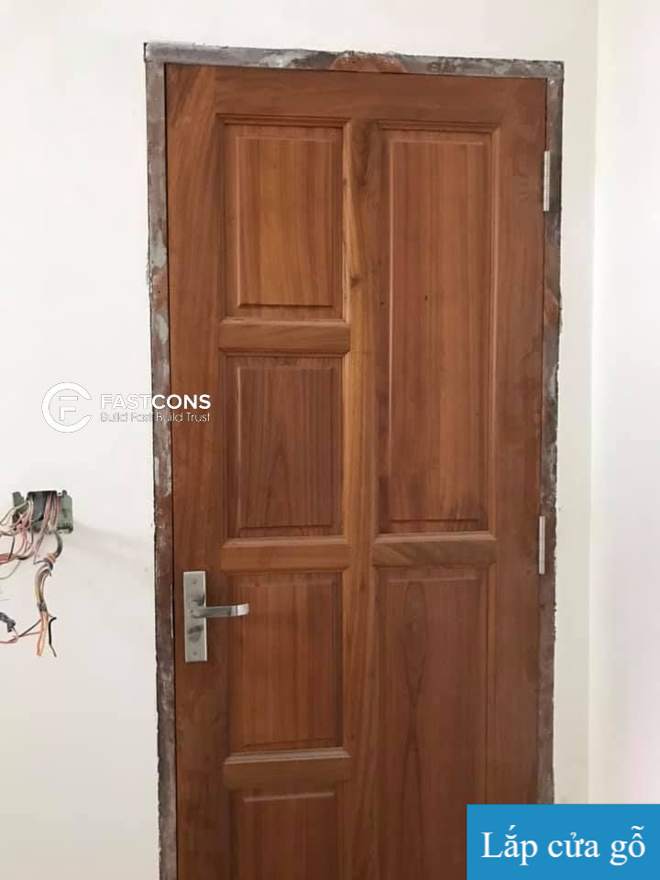

Cửa hoàn thiện, phụ kiện đầy đủ
Cửa hoàn thiện, phụ kiện đầy đủ

Không đạt thì không chuyển bước

Nghiệm thu đạt toàn bộ các mục trên mới được chuyển bước công tác. Luật này StarHouse áp cho cả 17 hạng mục, với bất kỳ nhà thầu nào.

Xem công trình thật

Chủ nhà xem được công trình của mình đang ở hạng mục thứ mấy, mục nào giám sát đã nghiệm thu đạt, ai đã ký — kèm ảnh chụp tại chỗ có ngày giờ.

Hỏi StarHouse về giám sát công trình của bạn
