Cửa gỗ – lắp khuôn bao trước

Cửa gỗ lắp khuôn bao ngay khi xây tường: khuôn ôm chặt vào tường, không có khe. Đổi lại phải giữ khuôn không cong vênh suốt mấy tháng thi công.

Theo bản vẽ shopdrawing được duyệt

Các bước dưới đây là nguyên văn danh mục kiểm mà giám sát StarHouse áp lên nhà thầu, không phải bài giới thiệu. Mỗi mục đều có người của StarHouse kiểm — độc lập với đội thi công — và phải đạt mới cho chuyển bước. Dưới mỗi bước là điều xảy ra nếu bước đó bị bỏ qua — để anh chị biết mình đang trả tiền cho cái gì.

I

Lắp khuôn bao

01

Lắp cùng lúc xây tường

Khuôn bao lắp kết hợp với xây tường, tránh va đập mạnh. Kiểm vị trí, kích thước, cao độ, độ thẳng đứng.

Nếu làm saiKhuôn lắp lệch, không thẳng đứng thì cánh cửa sau này đóng không khít, tự mở hoặc kẹt — chỉnh cánh không chữa được khuôn lệch.
Ô cửa chừa sẵn khi xây tường, chờ lắp khuôn bao
Ô cửa chừa sẵn khi xây tường, chờ lắp khuôn bao
02

Bát liên kết

Đổ bê tông hoặc trám vữa mác cao tại bát liên kết giữa khuôn bao và tường xây.

Nếu làm saiBát liên kết trám vữa non hoặc thiếu bát: khuôn lung lay, đóng cửa mạnh là khuôn rung, lâu ngày nứt tường quanh khuôn.

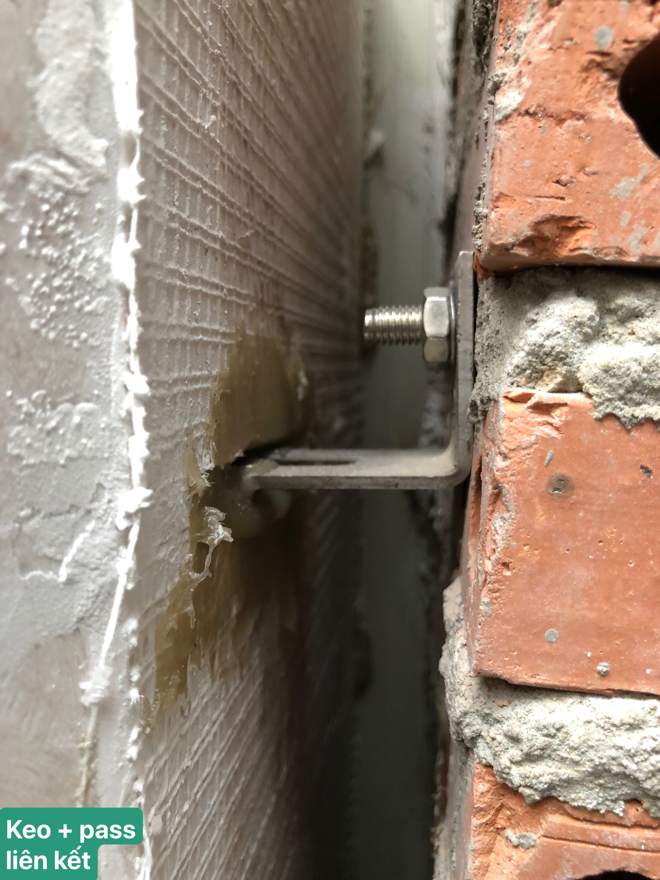

Pát liên kết khuôn bao vào tường, có keo và vữa
Pát liên kết khuôn bao vào tường, có keo và vữa
03

Tháo nêm đúng lúc

Kiểm lại sau khi xây. Chỉ tháo kê, nêm định vị khi tường đủ cường độ (3–4 ngày). Bảo quản, vệ sinh khuôn trong suốt quá trình.

Nếu làm saiTháo nêm sớm khi tường chưa cứng là khuôn xê dịch; khuôn không bọc bảo vệ thì trầy, ố vữa, cong vênh vì nắng mưa suốt mấy tháng.

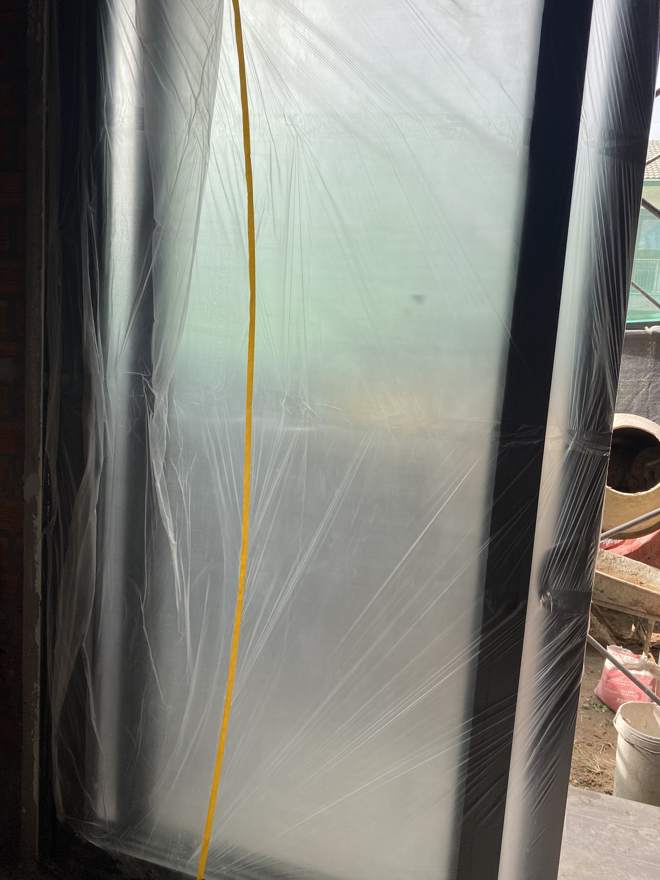

Khuôn bao được bọc bảo vệ chờ hoàn thiện
Khuôn bao được bọc bảo vệ chờ hoàn thiện
II

Lắp cánh cửa

04

Chỉ lắp khi xung quanh đã xong

Trát, sơn nước, lát gạch, ngạch cửa phải nghiệm thu xong trước — cánh cửa là thứ lắp sau cùng để không bị xước.

Nếu làm saiLắp cánh trước khi trát, lát xong là cánh dính vữa, trầy sơn, ngạch cửa cao thấp không khớp — cửa mới mà đã có vết.

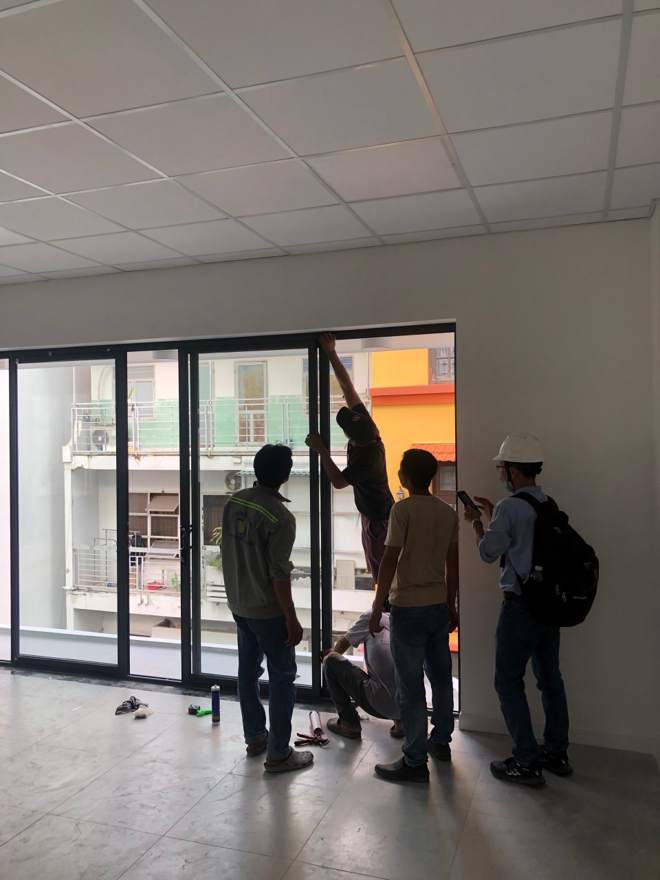

Lắp cửa khi phòng đã hoàn thiện
Lắp cửa khi phòng đã hoàn thiện
05

Thẳng, không vênh, hở 4–6 mm

Cánh lắp thẳng đứng, bản lề đúng vị trí. Khe giữa khuôn và cánh, giữa cánh và sàn 4–6 mm. Lắp phụ kiện, nẹp chỉ — chỉ không nối.

Nếu làm saiKhe hở dưới cánh quá lớn thì lọt sáng, lọt tiếng, muỗi; quá nhỏ thì cánh cạ sàn sau khi gỗ nở mùa mưa; nẹp chỉ nối là mối nối hở dần.

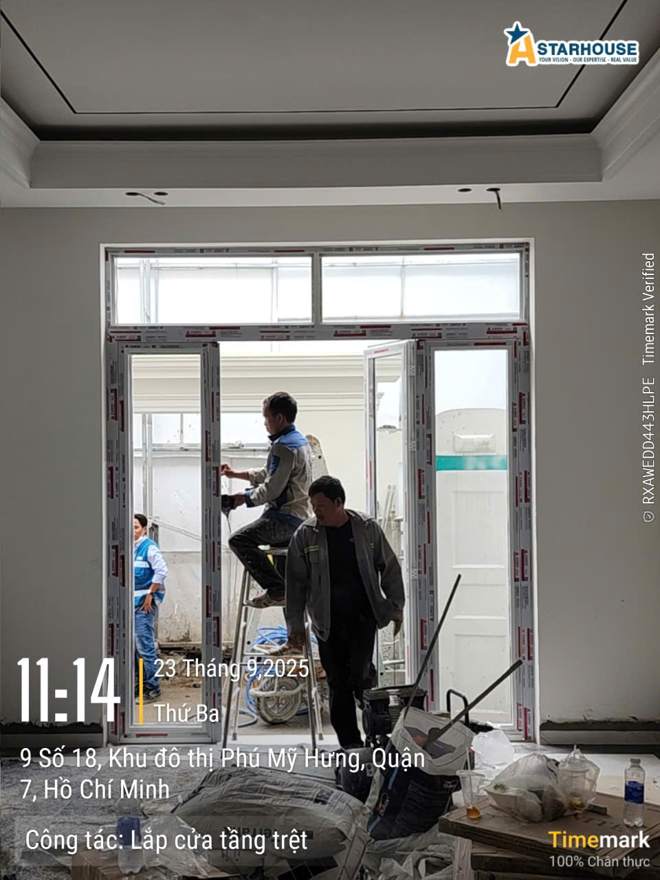

Lắp cánh cửa
Lắp cánh cửa
III

Sơn PU

06

Xả nhám, sơn lót

Che chắn xung quanh và phụ kiện. Sơn lót PU, xả nhám bề mặt nhẵn bóng, vệ sinh.

Nếu làm saiKhông xả nhám, không che chắn: bụi và mụn gỗ nằm dưới lớp PU, sờ vào nhám và thấy hạt — lớp sơn đắt tiền trên bề mặt rẻ tiền.

Lắp khoá cửa gỗ
Lắp khoá cửa gỗ
07

Sơn phủ PU hai lớp

Sơn phủ PU lớp 1, kiểm; lớp 2, kiểm. Không đạt là sơn lại lớp đó.

Nếu làm saiSơn một lớp hoặc lớp 2 khi lớp 1 chưa khô: PU mỏng, loang, bong khi lau chùi; gỗ hút ẩm qua chỗ sơn mỏng rồi cong.

Xả nhám cạnh cửa trước khi sơn PU
Xả nhám cạnh cửa trước khi sơn PU
08

Nghiệm thu

Kiểm bề mặt sơn, hoạt động của cửa và phụ kiện, các vị trí tiếp giáp, nẹp chỉ đều. Che chắn sản phẩm đến ngày bàn giao.

Nếu làm saiKhông che chắn sau nghiệm thu: các đội khác đi qua làm trầy, dính sơn tường — cửa nghiệm thu đạt nhưng bàn giao có vết.
Cửa gỗ tự nhiên sau sơn phủ PU
Cửa gỗ tự nhiên sau sơn phủ PU

Không đạt thì không chuyển bước

Nghiệm thu đạt toàn bộ các mục trên mới được chuyển bước công tác. Luật này StarHouse áp cho cả 17 hạng mục, với bất kỳ nhà thầu nào.
