Kiểm tra áp lực đường ống

Ống nước rò sau khi đã tô tường và lát gạch thì phải đục ra. Đó là lý do phải thử áp trước.

Theo TCVN 4519:1988

Các bước dưới đây là nguyên văn danh mục kiểm mà giám sát StarHouse áp lên nhà thầu, không phải bài giới thiệu. Mỗi mục đều có người của StarHouse kiểm — độc lập với đội thi công — và phải đạt mới cho chuyển bước. Dưới mỗi bước là điều xảy ra nếu bước đó bị bỏ qua — để anh chị biết mình đang trả tiền cho cái gì.

I

Công tác chuẩn bị

01

Bít đầu ống chờ

Kiểm các đầu bít ở vị trí ống chờ — dùng đầu bít chuyên dụng, không bịt tạm.

Nếu làm saiBịt tạm bằng giẻ, nút gỗ: đầu bít bung khi bơm áp, không thử được; hoặc còn nguyên khi trát tường và nằm luôn trong tường — ống tắc từ đầu.
Đầu bít chuyên dụng tại các ống chờ
Đầu bít chuyên dụng tại các ống chờ
02

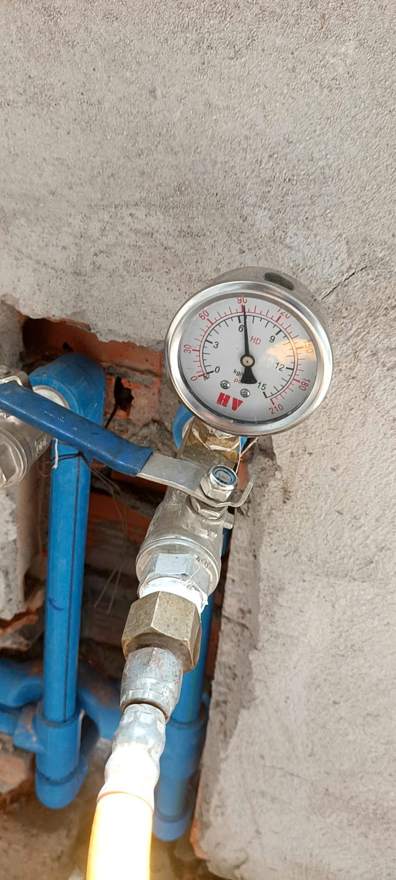

Đồng hồ áp lực và van xả khí

Kiểm bằng đồng hồ áp lực. Kiểm vị trí van xả khí trước khi bơm.

Nếu làm saiKhông có đồng hồ là thử bằng cảm giác; không xả khí là khí nén trong ống giữ áp giả — đồng hồ đứng yên mà ống vẫn rò.
Đồng hồ áp lực và van xả khí
Đồng hồ áp lực và van xả khí
II

Ống cấp nước

03

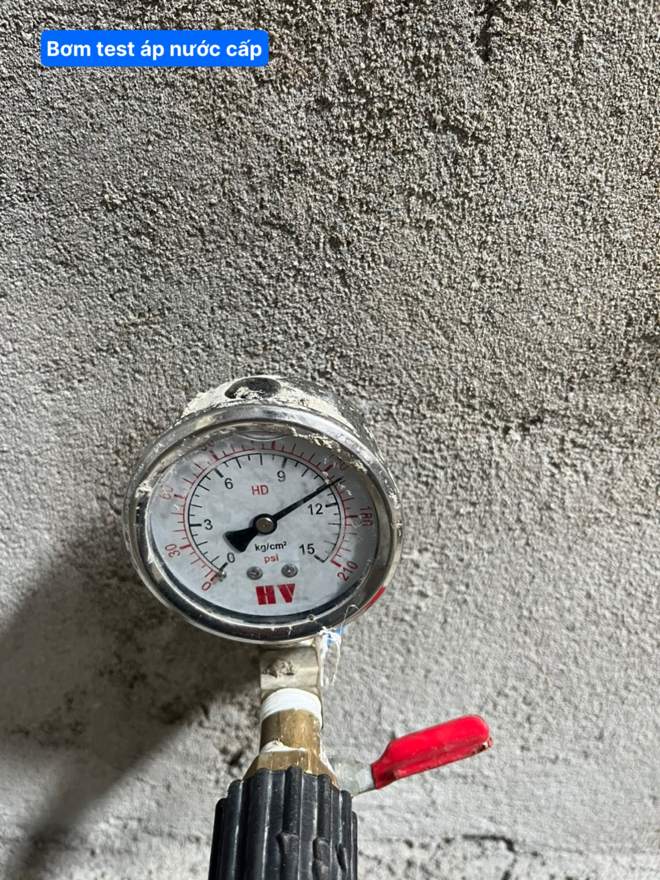

Bơm áp 4 kg/cm²

Bơm đến áp 4 kg/cm². Xả van khí để thoát hết khí trước khi đạt áp yêu cầu — còn khí trong ống thì đồng hồ báo sai.

Nếu làm saiBơm thiếu áp thì mối nối yếu không lộ; bơm quá áp thì phá ống. 4 kg/cm² là mức đủ để rò lộ ra mà ống không hỏng.
Bơm đến 4 kg/cm²
Bơm đến 4 kg/cm²
04

Giữ áp tối thiểu 2 tiếng

Giữ áp liên tục ít nhất 2 tiếng, rồi dán niêm phong van khoá hai đầu.

Nếu làm saiGiữ áp 15 phút rồi thôi: rò nhỏ (nhỏ giọt) chưa kịp làm tụt đồng hồ — chính rò nhỏ là thứ làm ố tường, mục sàn gỗ sau 2–3 năm.

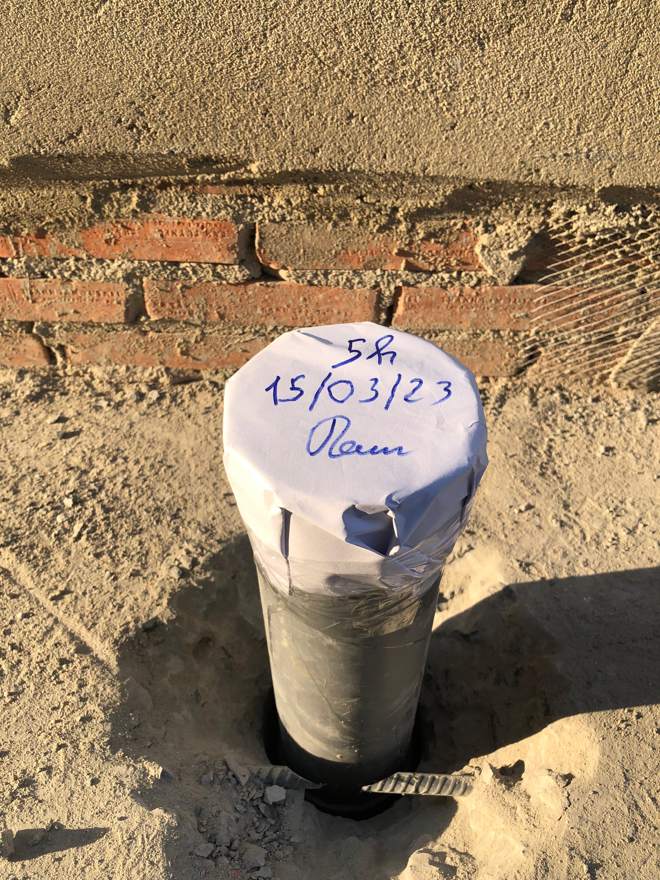

Niêm phong van sau khi giữ áp
Niêm phong van sau khi giữ áp
III

Ống thoát nước

05

Ngâm nước đầy ống

Ống thoát không bơm áp mà ngâm nước đầy. Tất cả ống chờ phải được bít đầu.

Nếu làm saiỐng thoát không ngâm nước: mối nối keo hở không lộ — mùi hôi trong tường, nước thải rỉ xuống trần tầng dưới, tìm rất lâu mới ra.

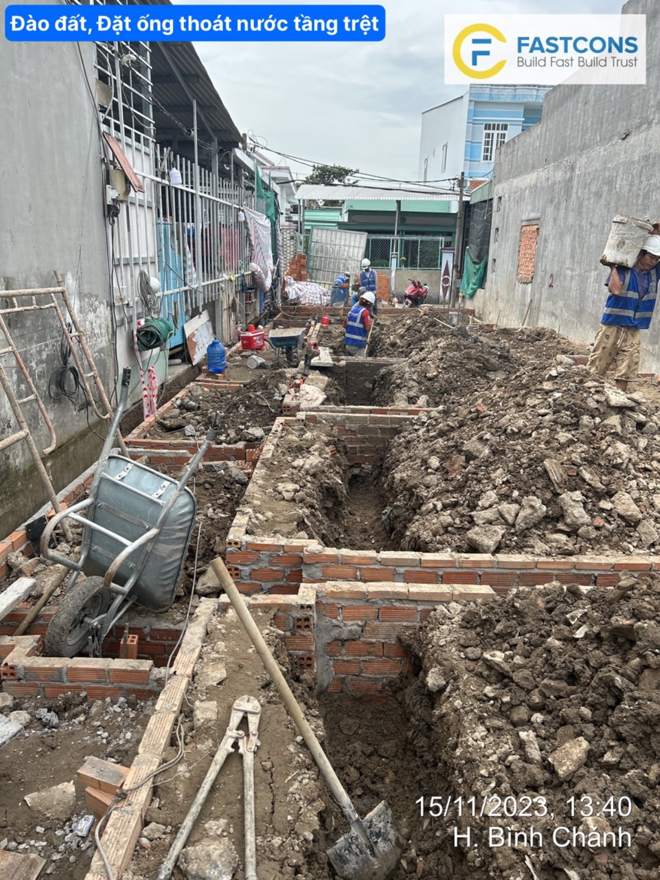

Hệ ống thoát tầng trệt trước khi thử nước
Hệ ống thoát tầng trệt trước khi thử nước
06

Ty treo đúng khoảng cách

Ty treo trục ngang cách nhau 1,2–1,5m. Ty trục đứng cách nhau 2–2,5m. Treo thưa thì ống võng, nước đọng lại trong ống.

Nếu làm saiTy treo thưa: ống võng thành túi đọng nước, thoát chậm, bốc mùi; ống nóng võng mạnh hơn theo thời gian.

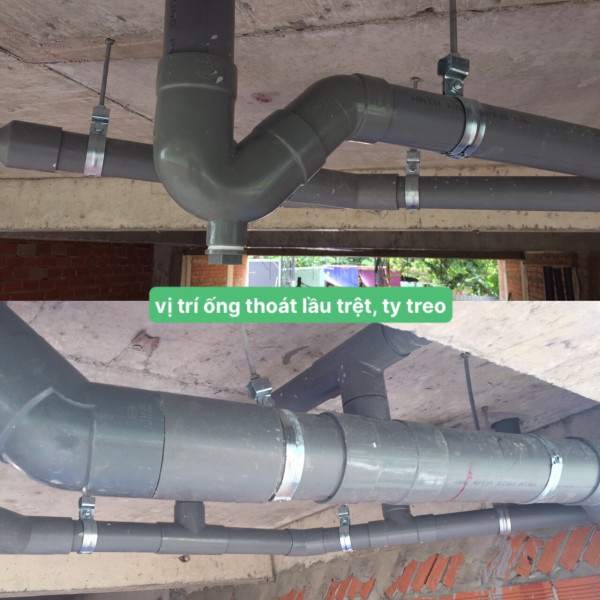

Ty treo ống đúng khoảng cách
Ty treo ống đúng khoảng cách
IV

Nghiệm thu

07

Niêm phong còn nguyên

Kiểm niêm phong còn nguyên vẹn — niêm phong bị động là phải thử lại từ đầu.

Nếu làm saiNiêm phong bị động mà vẫn nghiệm thu: có thể ai đó đã mở van nạp lại áp — kết quả thử vô giá trị.

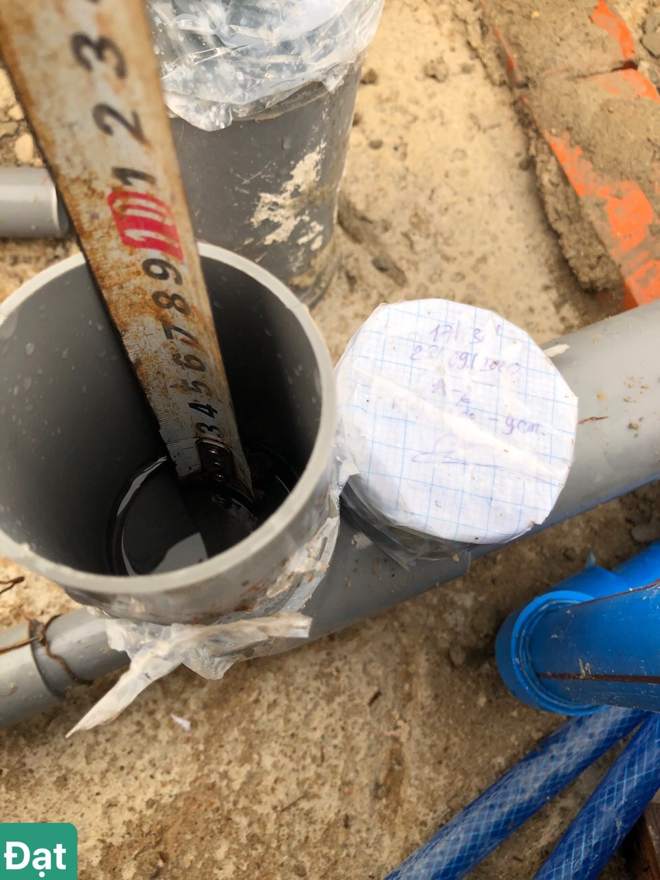

Niêm phong còn nguyên khi nghiệm thu
Niêm phong còn nguyên khi nghiệm thu
08

Hao hụt không quá 10mm

Kiểm mực nước sau thời gian treo giữ nước. Mực nước hao hụt so với ban đầu không được quá 10mm. Đây là con số, không phải cảm nhận.

Nếu làm saiHao trên 10 mm mà cho qua là chấp nhận có rò ở đâu đó trong tường — sửa sau khi trát, sơn, lát là đục cả mảng, giá gấp 20 lần thử lại.

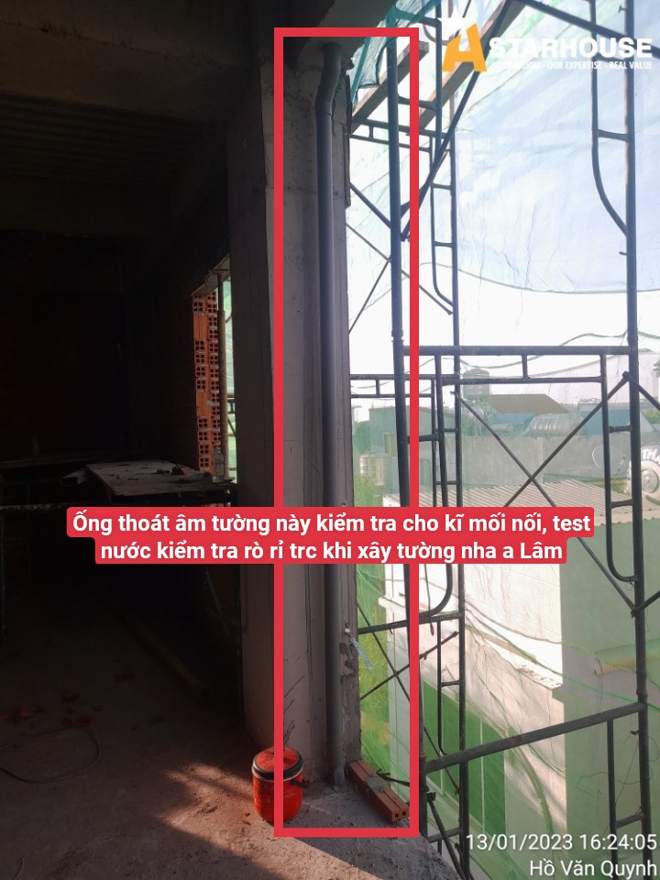

Test nước kiểm rò rỉ ống âm tường
Test nước kiểm rò rỉ ống âm tường

Không đạt thì không chuyển bước

Nghiệm thu đạt toàn bộ các mục trên mới được chuyển bước công tác. Luật này StarHouse áp cho cả 17 hạng mục, với bất kỳ nhà thầu nào.
